施工进度保险案例

OA登录

作者:admin 功夫:2023-02-15 15:17:24

(一)项目概况

建设方:中国移动云南公司昆明分公司

项目名称:2015年昆明分公司4G三期第一批(4.3.1.2期)基站传输接入段单项工程

工期:2015年9月26——9月30日(5天)

(二)布景

本项目为2015年昆明分公司4G三期第一批(4.3.1.2期)基站传输接入段单项工程 ,由于该项眼光缆到位功夫较晚 ,预计到货功夫至要求落成功夫仅5天 ,必要实现的工程量为50个段落 ,思考到各类可能影响到工程进度的成分 ,为确保项目能在“十一”之前落成 ,并一次性通过验收 ,故造订本进度保险规划。

(三)冲刺指标

1、冲刺工程量:50段落。

2、工期:至2015年9月30日止(共计5天 ,进度:10段/天)。

3、质量指标:一次性通过验收。

4、安全指标:0次。

5、站点明细(部门)

(四)保险资源投入情况

1、施工队投入:13队。

2、车辆:26台(施工车辆22天 ,物资应急车辆4台)。

(五)进度保险了局

当月下旬 ,甲供物资按正常到位 ,J9直营集团依照打算投入施工行列13支 ,每队6人(不含驾驶员) ,在工程执行期间 ,未收到气象影响 ,截止2015年9月30日 ,已经超额实现冲刺工作。得到甲方的认可。

附图片:

J9直营集团公司部署冲刺工作

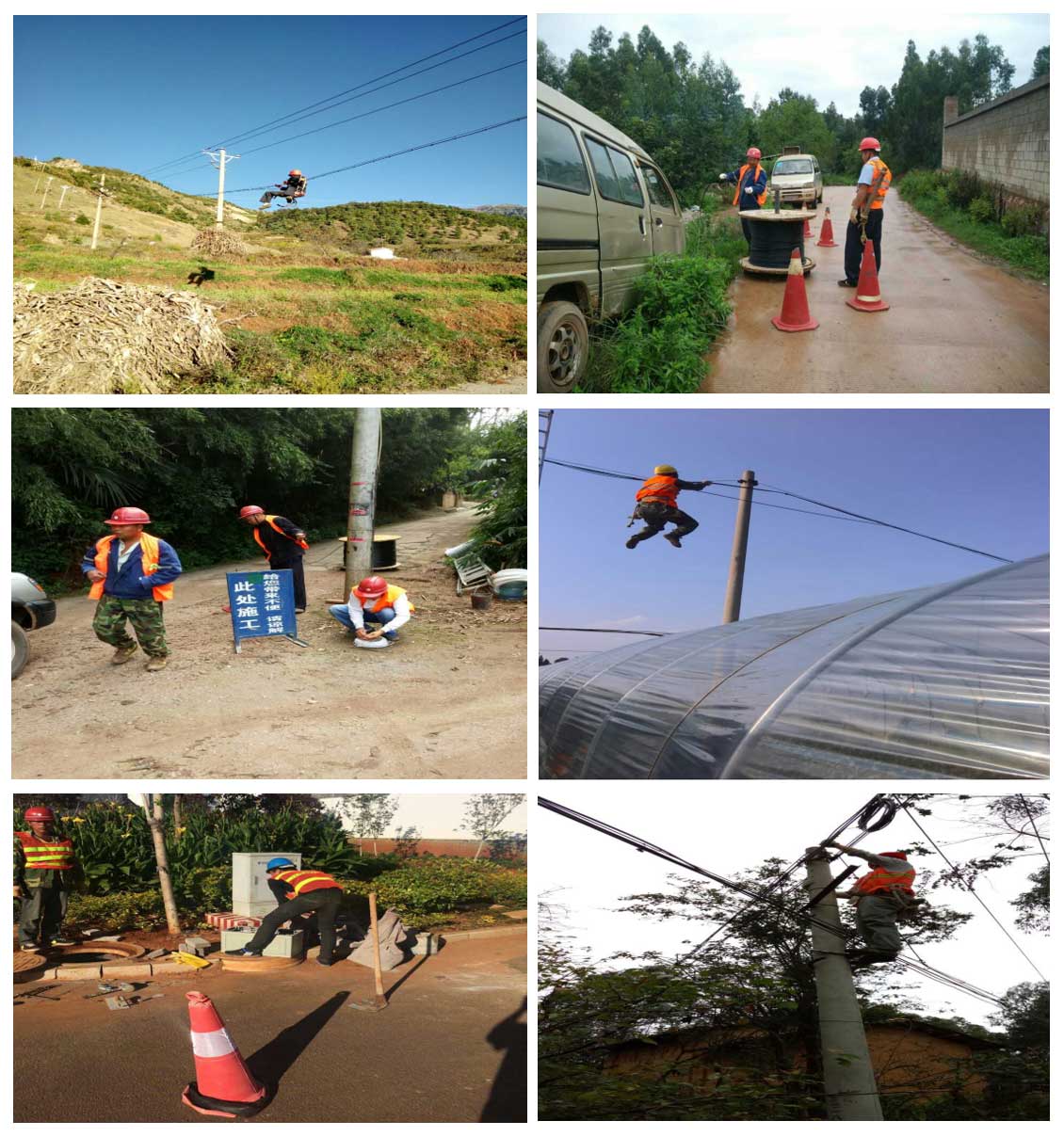

部门施工人员现场施工图片

进度执行情况
